Excelência em Linhas de Transmissão, Usinas Fotovoltaicas e Locação de Equipamentos.
Da locação de equipamentos à execução de grandes projetos em transmissão e geração solar, a Marcomix consolidou sua atuação com presença nacional e entregas em escala. Com mais de 20 MWp em execução, seguimos evoluindo ao lado dos principais players do setor.
Linhas de transmissão executadas com precisão e escala nacional
Projetos fotovoltaicos em desenvolvimento e operação
Atuação contínua em infraestrutura energética no Brasil
Atuação ativa em diferentes regiões do país, com presença consolidada e capacidade de execução adaptada às demandas específicas de cada território.

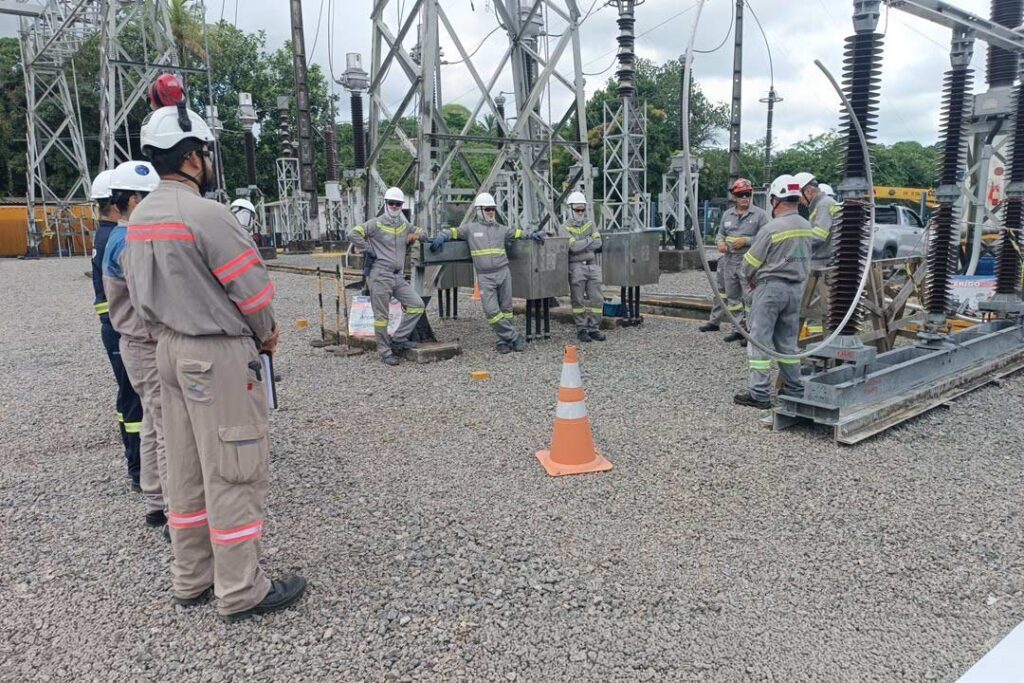

Antes do início das atividades, foi realizado o Diálogo Diário de Segurança (DDS), alinhando toda a equipe sobre riscos, procedimentos e responsabilidades, garantindo uma execução segura e organizada.

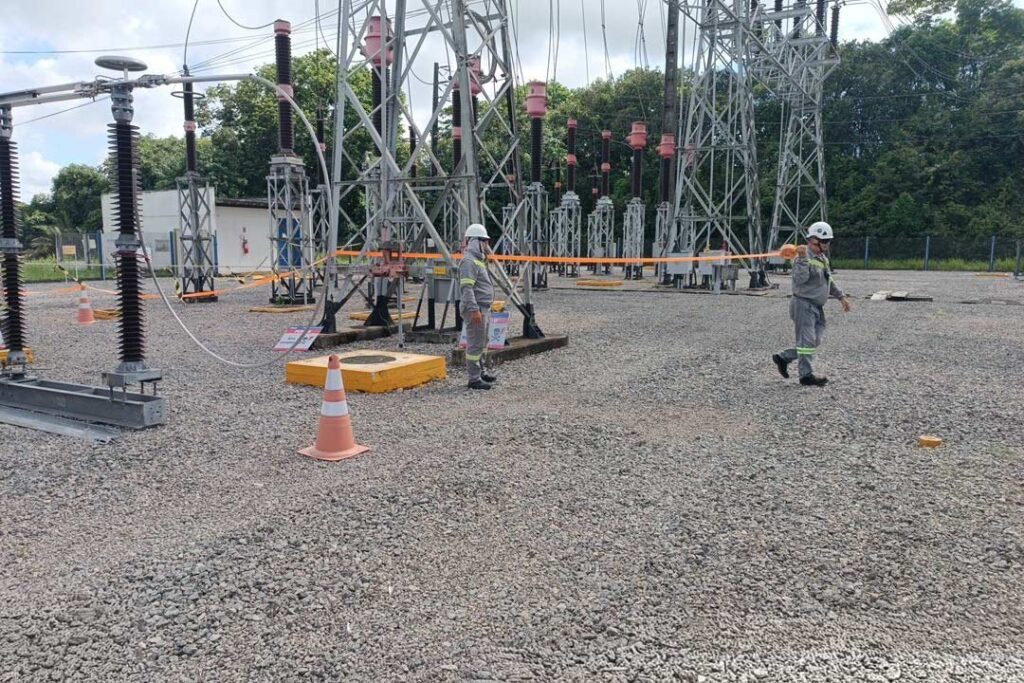

A área de trabalho foi devidamente isolada e sinalizada, assegurando o controle de acesso e prevenindo interferências externas durante a execução das atividades.

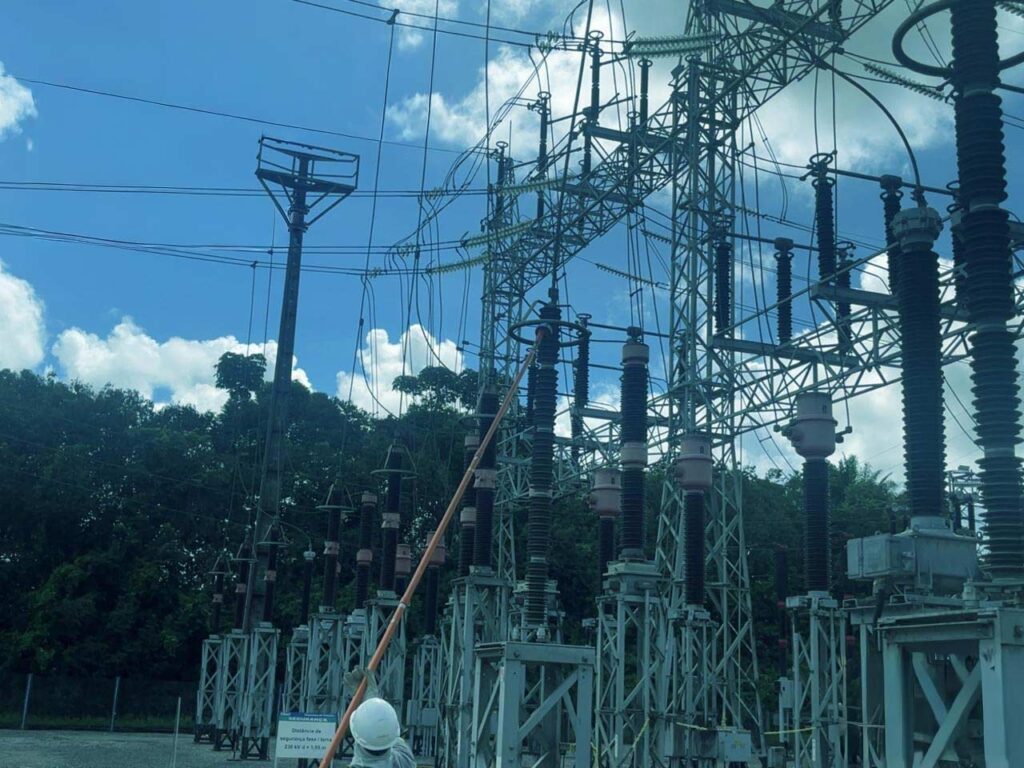

Foram realizados testes com detector de tensão para confirmar a ausência de energia na estrutura, etapa essencial para garantir a integridade da equipe antes da intervenção.

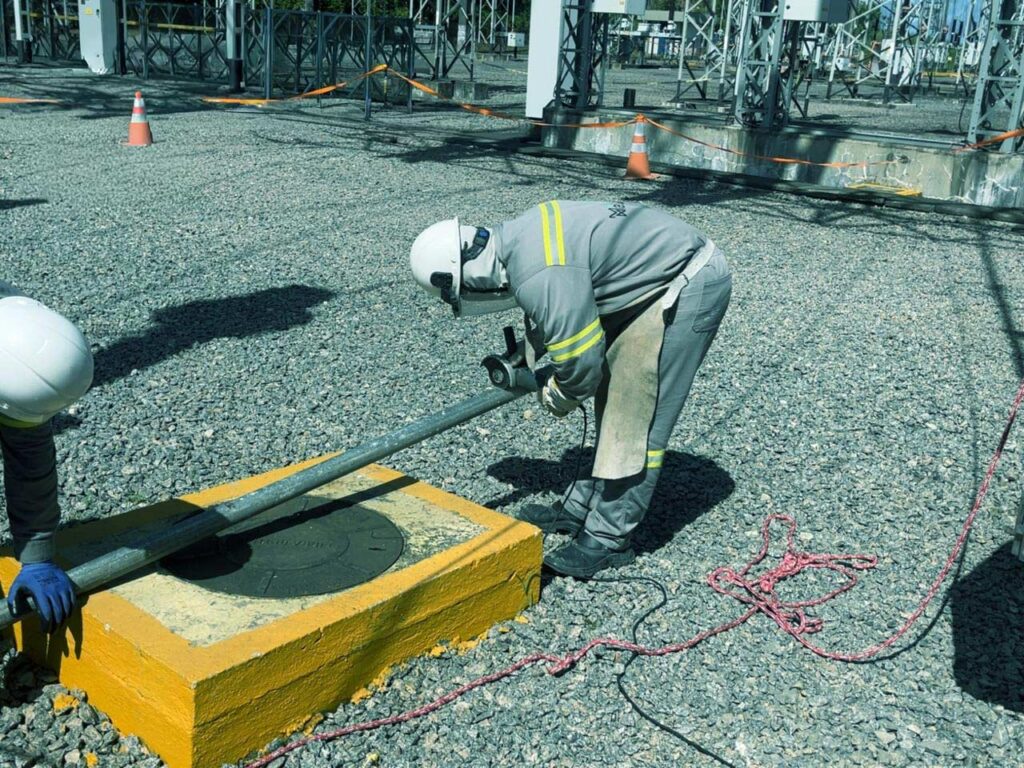

Com a área segura, foi aplicado o aterramento temporário, protegendo os profissionais contra possíveis energizações acidentais durante o serviço.
Os cabos da seccionadora foram cuidadosamente desconectados, liberando o equipamento antigo para remoção com total controle e segurança operacional.

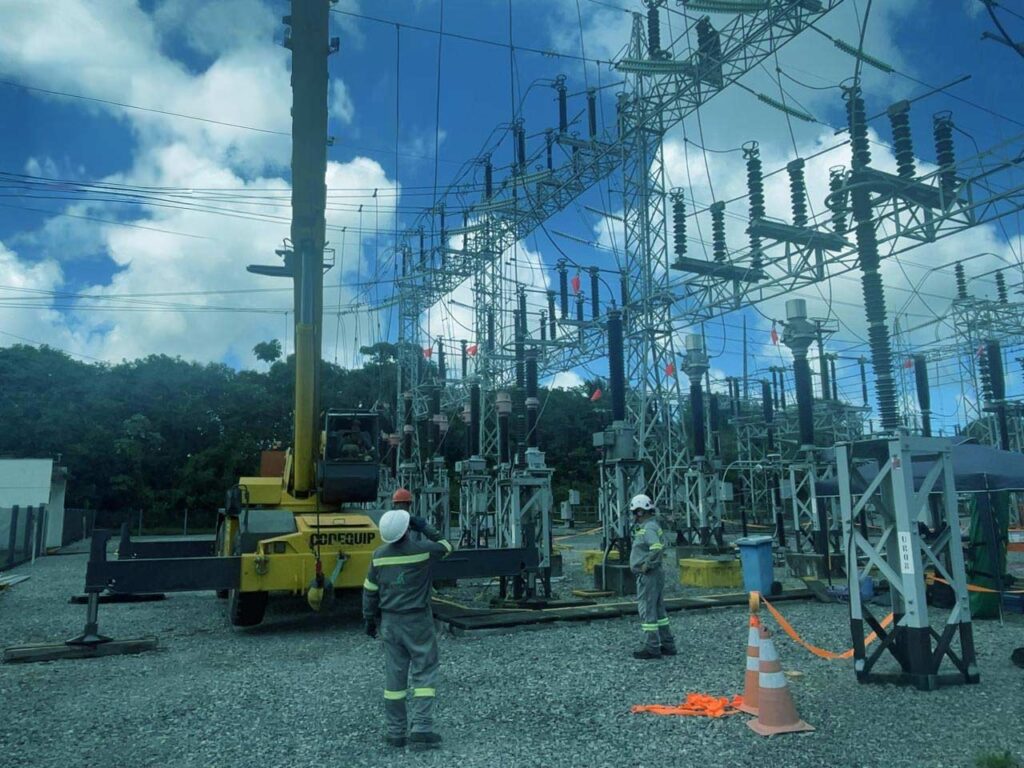

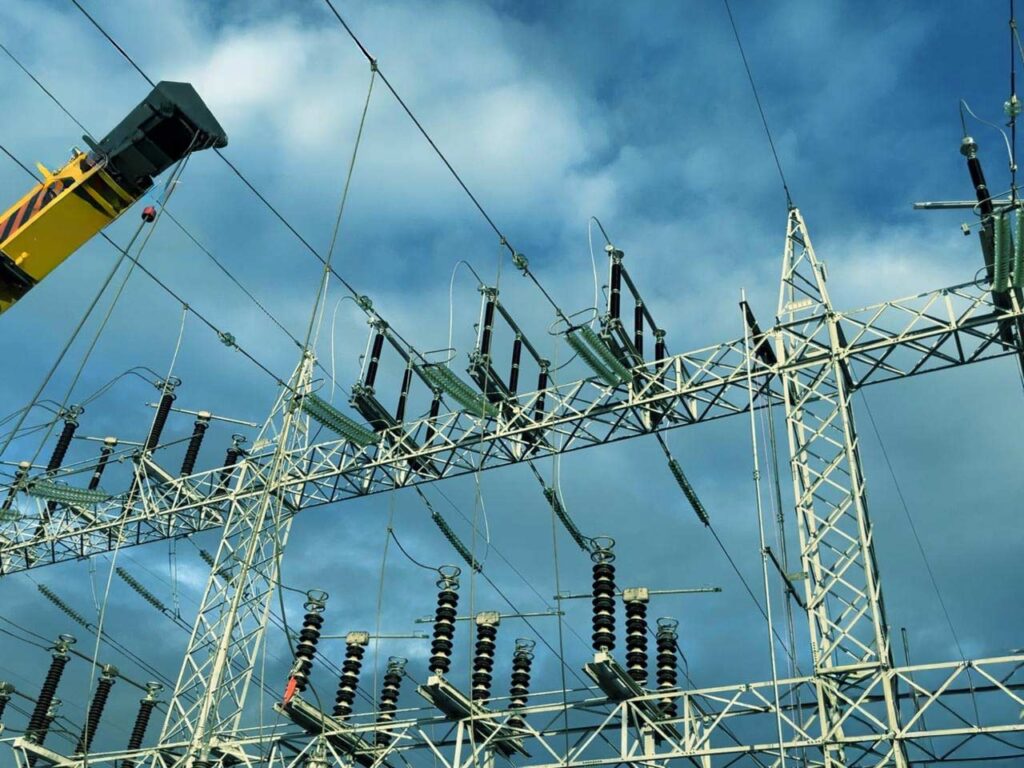

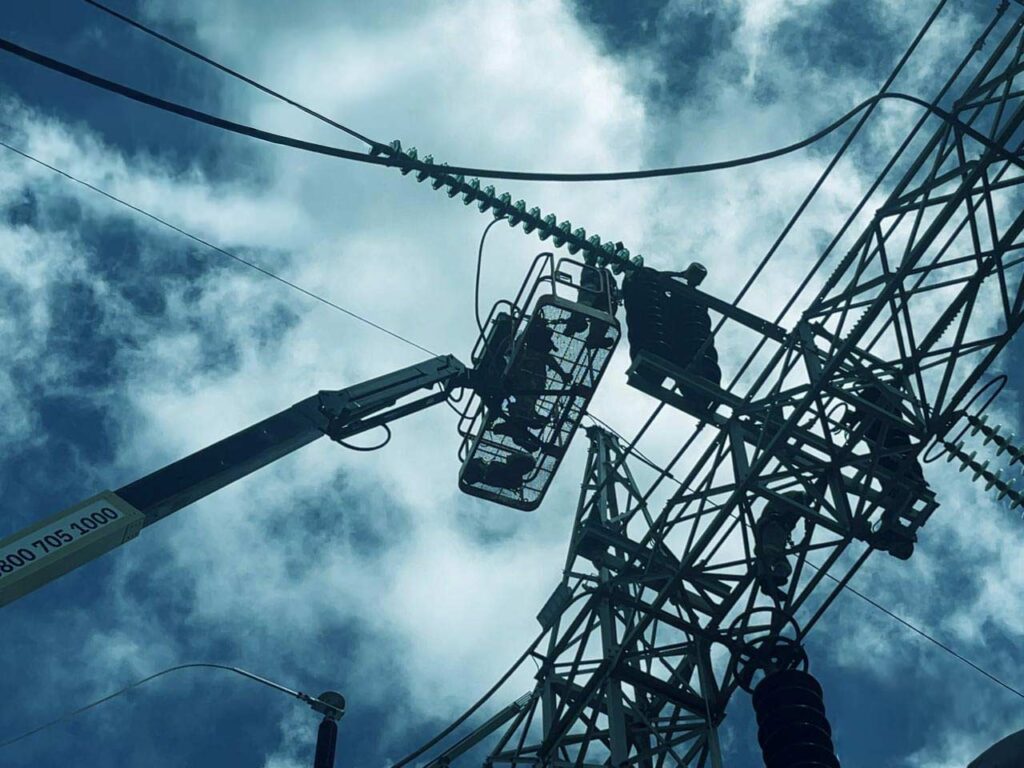

O guindaste foi posicionado estrategicamente para viabilizar a movimentação das estruturas, garantindo precisão e estabilidade durante as operações de retirada.

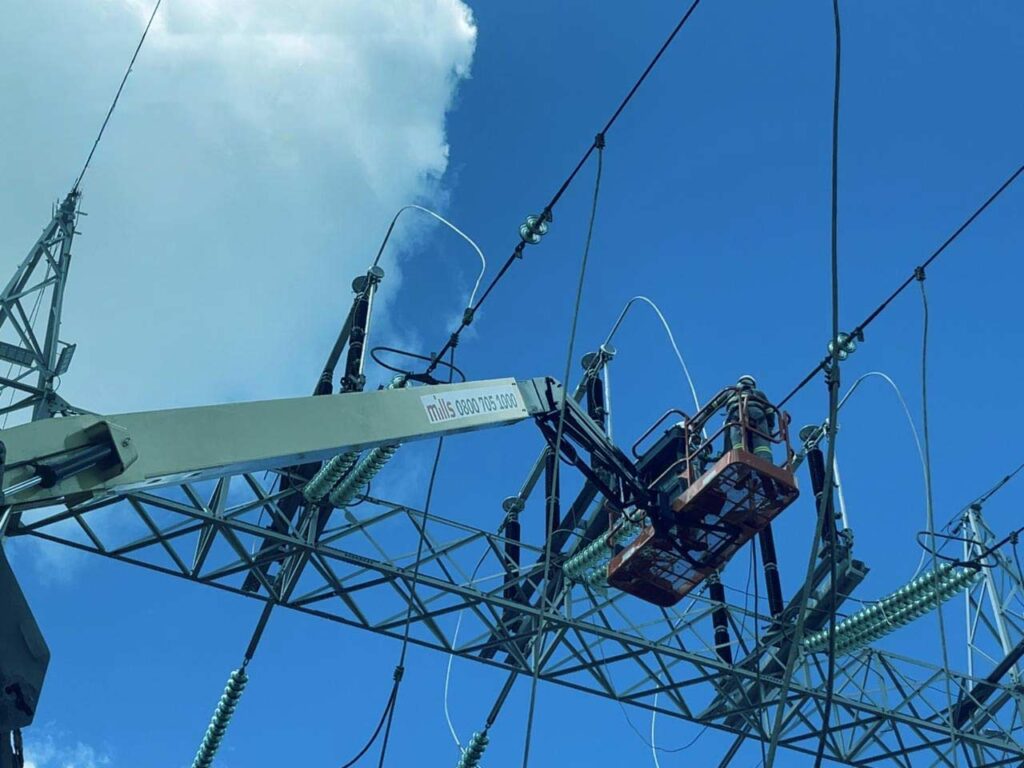

As fases A, B e C da seccionadora foram removidas de forma técnica e coordenada, marcando a transição para a nova instalação.

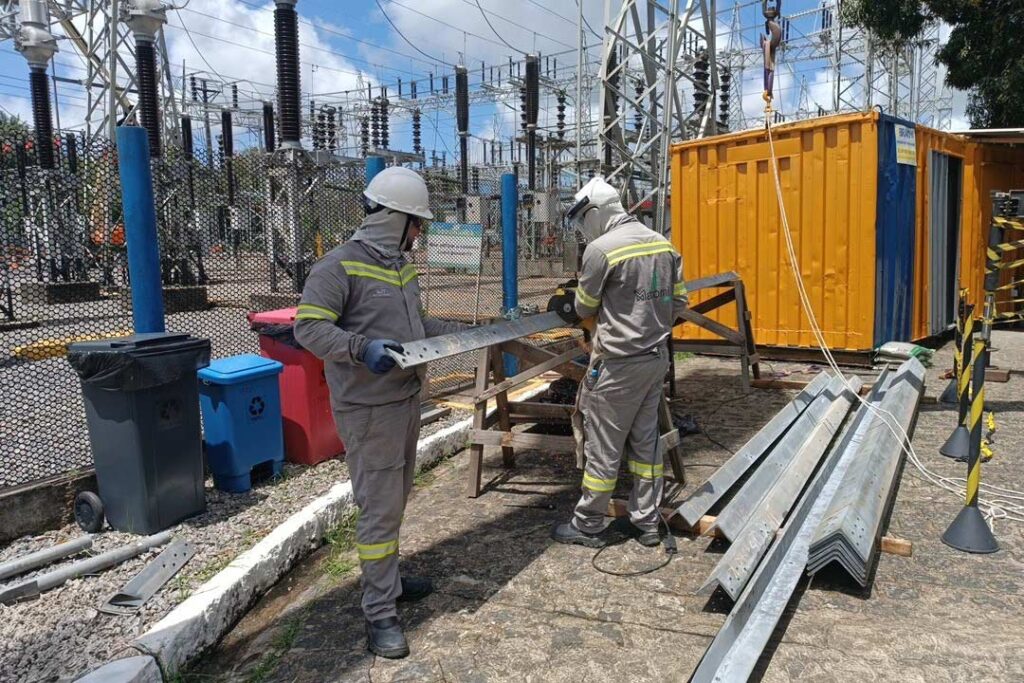

Em paralelo às atividades, foi realizada a confecção e preparação da sub-base, assegurando uma fundação adequada para a instalação do novo equipamento.

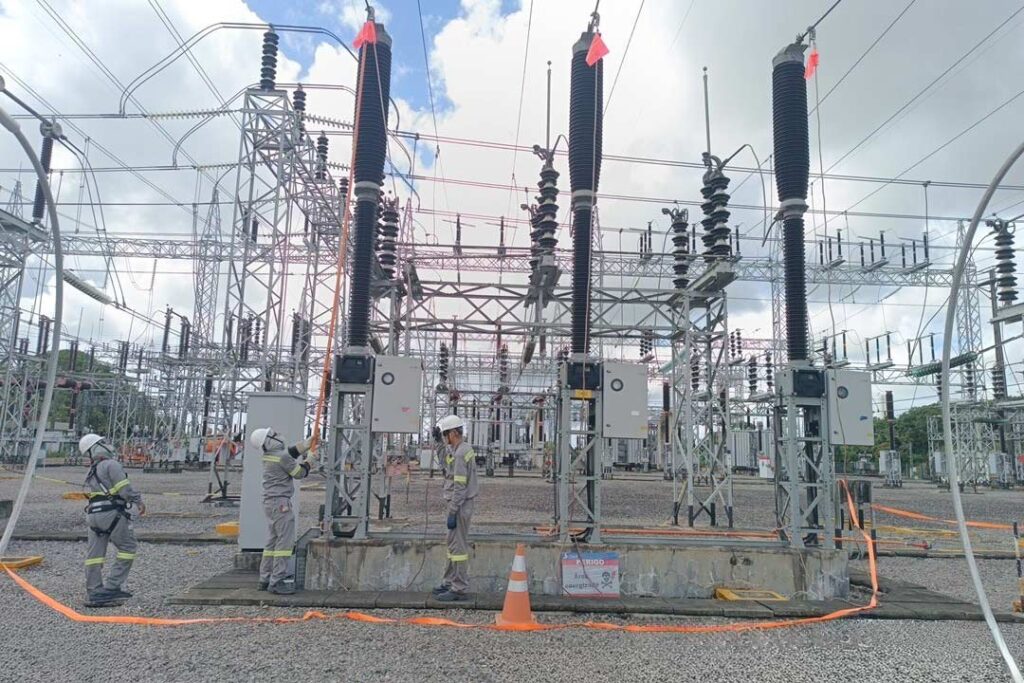

A nova estrutura foi montada com precisão, incluindo a instalação das fases e montagem em pórtico, seguindo rigorosamente os padrões técnicos.
Foram instalados componentes como mancais e tubos de acionamento, além de realizados ajustes mecânicos para garantir o correto funcionamento do sistema.

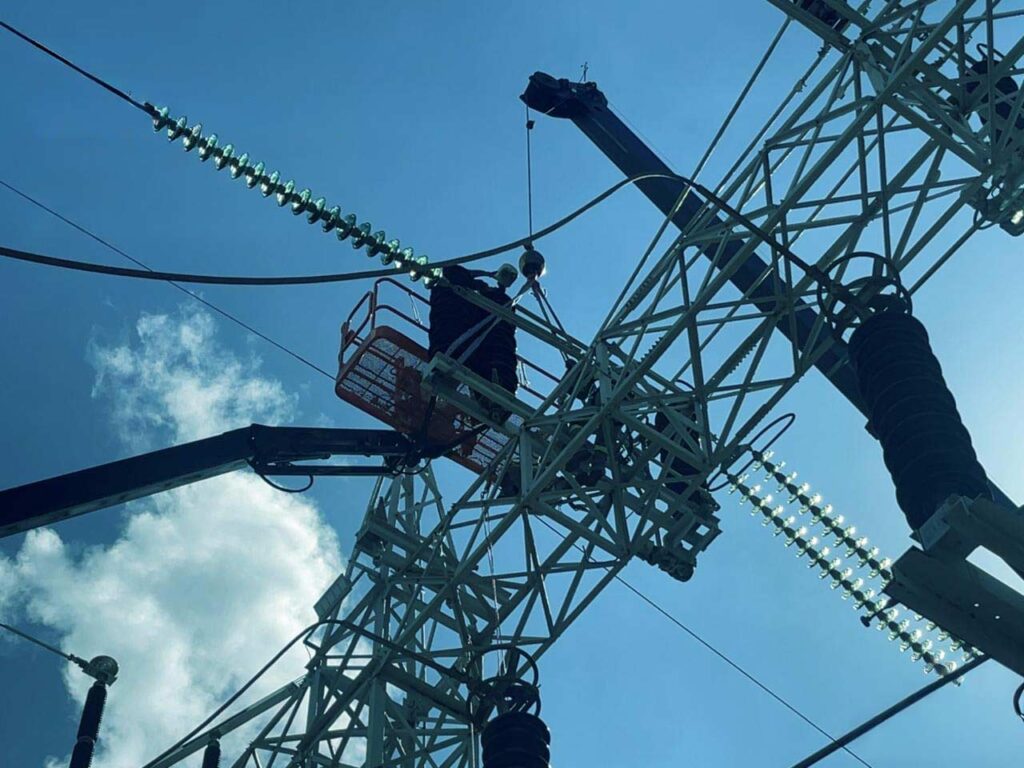

As conexões elétricas foram executadas e revisadas, incluindo ajustes finos e correções de pontos críticos identificados durante a operação.

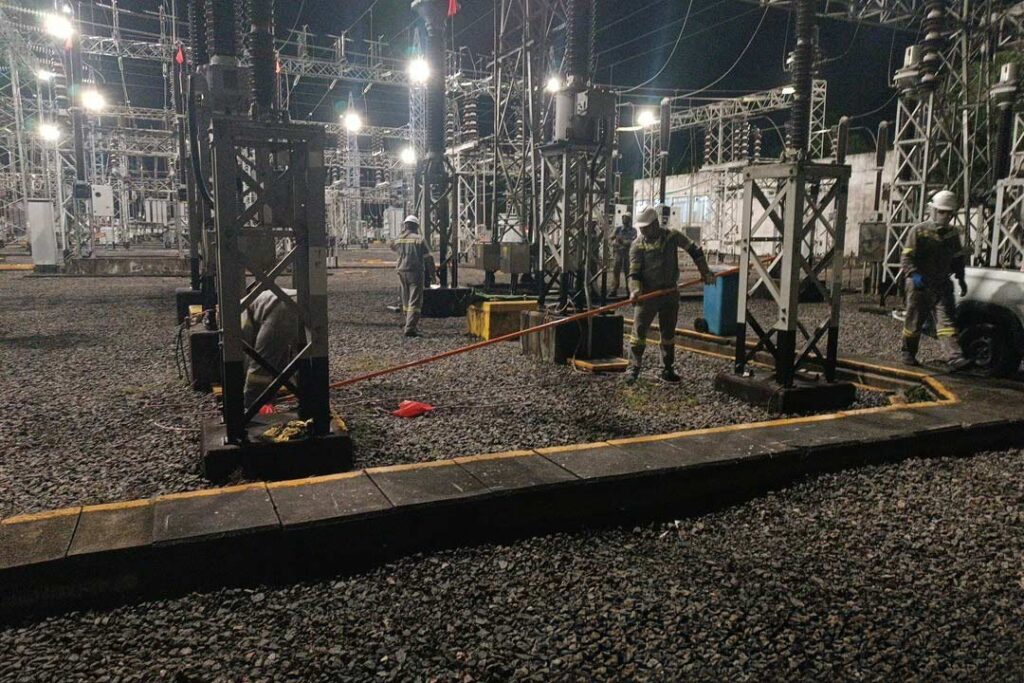

Após inspeções, limpeza e retirada dos aterramentos temporários, o sistema foi finalizado e entregue para energização, com acompanhamento da fiscalização.
A substituição da seccionadora 34J2-6-7 na Subestação Pirapama II foi executada em etapas planejadas, com foco em segurança, precisão técnica e eficiência operacional.
O projeto envolveu desde a preparação da área, testes de segurança e aterramento temporário, até a remoção completa do equipamento antigo com apoio de guindaste. Em paralelo, foi realizada a execução da nova sub-base, garantindo a estrutura adequada para a instalação.
Na sequência, a nova seccionadora foi montada e instalada, incluindo suas fases, componentes mecânicos e sistemas de acionamento. As conexões elétricas foram finalizadas com ajustes técnicos e correções pontuais, assegurando o pleno funcionamento do sistema.
Mesmo diante de condições climáticas adversas, as atividades foram conduzidas com alto padrão de qualidade e acompanhamento técnico em campo. Após as validações finais, o sistema foi liberado para energização, concluindo o projeto com segurança e eficiência.
